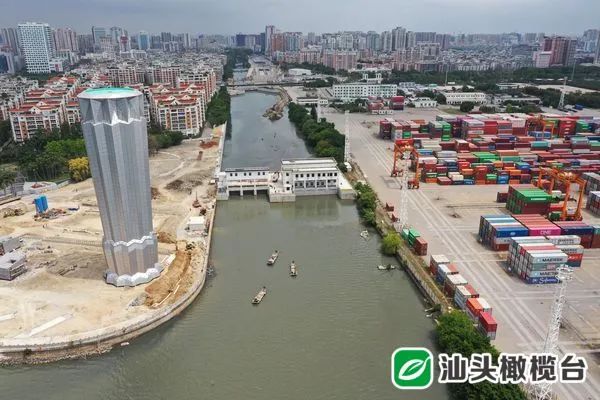

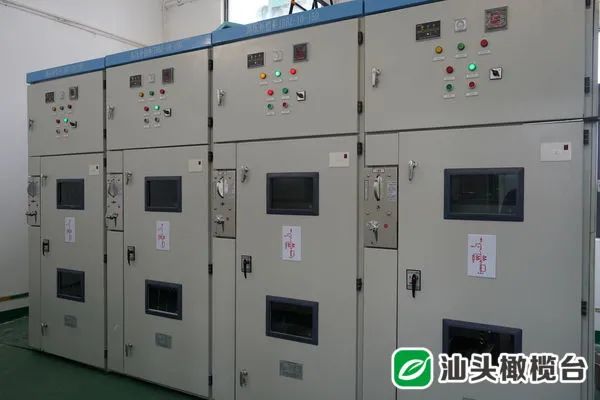

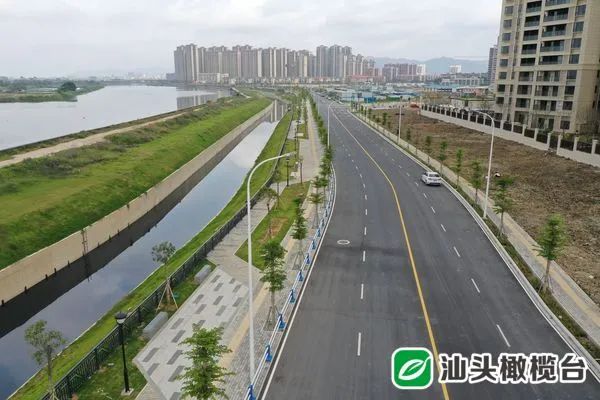

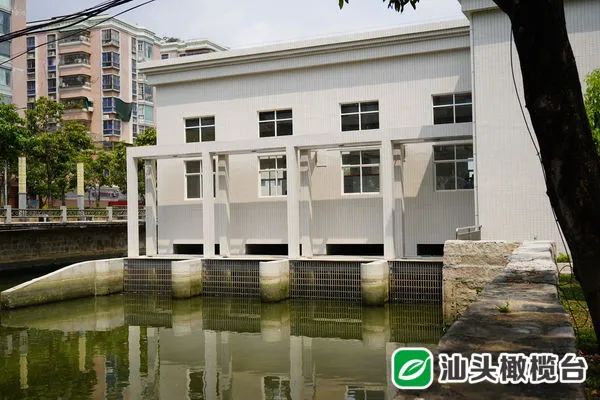

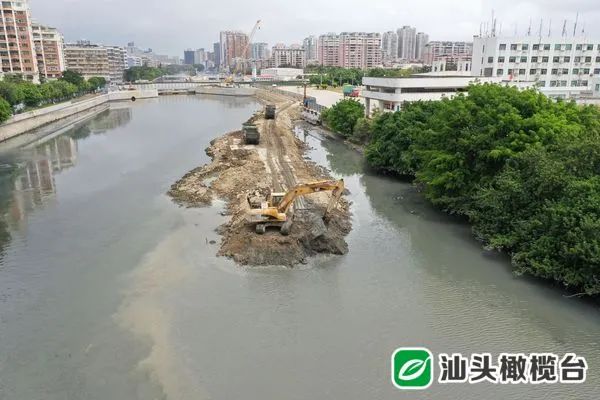

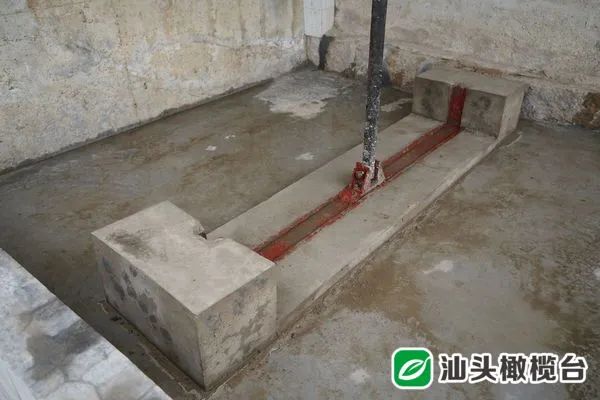

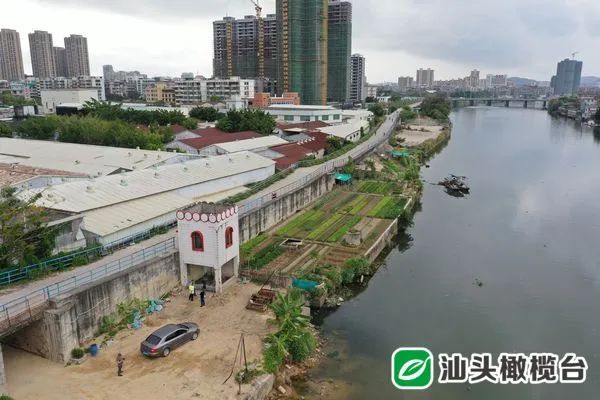

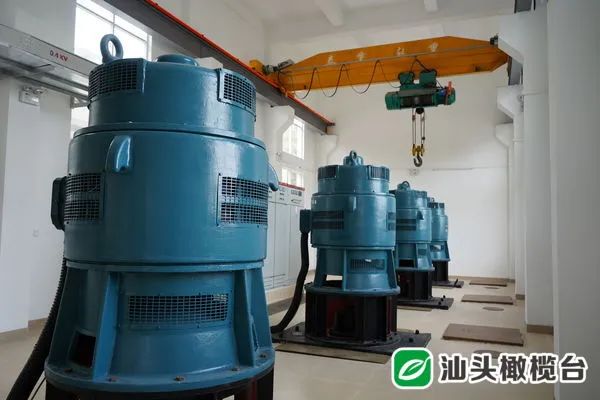

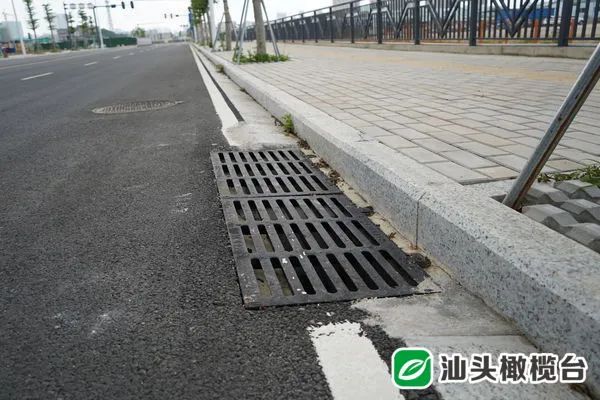

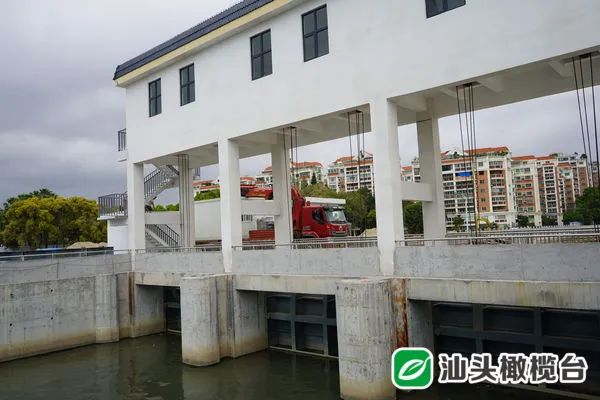

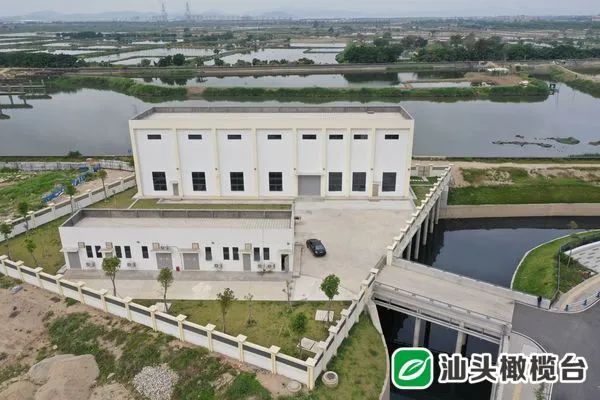

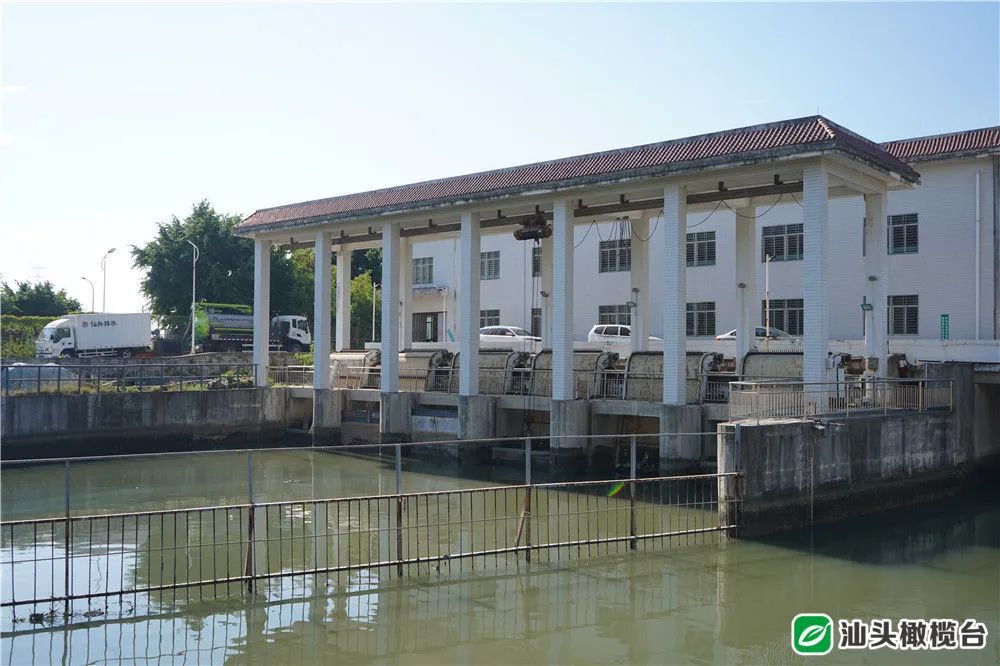

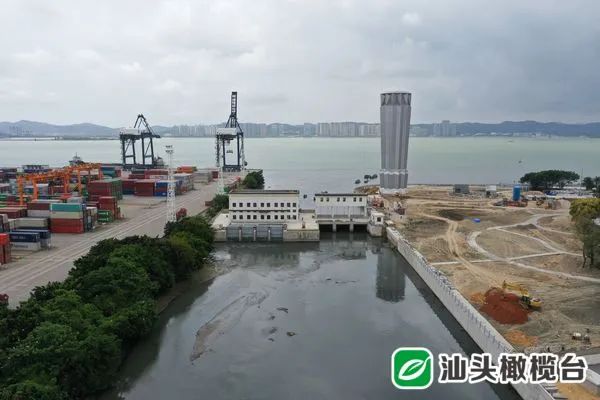

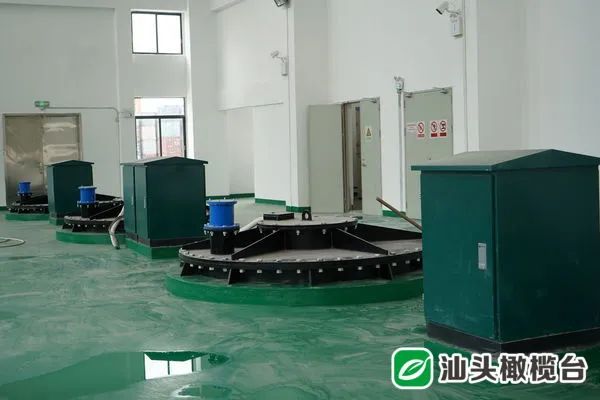

按照市委、市政府工作部署,去年10月份以来,我市全面梳理中心城区北岸9个片区67个易涝点位,按照“一点一策”原则,排查问题,找准原因,精准施策,落实整改。目前,大部分易涝点位整治措施已经落实到位,有效提升片区内涝应急处置水平,今年雨季中心城区内涝现象将有望得到缓解。 龙 湖 沟 片 区 出海口新建电排站建成启用 作为龙湖沟片区内涝整治的关键工程,华侨公园东侧龙湖沟出海口新建电排站3月底已完成建设具备启用条件,有效保障和提升了龙湖沟整体排涝能力。 因海湾隧道施工需要,原龙湖沟电排站被拆除,采用临时电排站排水,龙湖沟排水能力受到一定影响。新建的龙湖沟电排站包含自排涵闸和强排泵站两栋单体,排水能力比原来有较大提升。 自动涵闸规划建设了3孔排闸,每孔6米宽,每秒过水能力约120立方米,自排过水量比原来增加。 强排泵站则是由4台大功率泵机组成,总排量可达到每秒40立方米,强排能力比原来提升约30%。 同时,占用龙湖沟出海口河道的隧道工程临时围堰拆除工作正在收尾,全部拆除后将恢复龙湖沟出海口河道原有的宽度和深度,恢复正常过水能力。 项目施工单位将全力以赴在本月中旬完成围堰拆除工作,尽快将电排站移交管理部门正式启用。 △苏埃通道工程北岸工区技术员张玉发接受采访 目前,龙湖沟片区15个易涝点周边道路排水管道已经全面进行清疏,易涝点长平-华山路口随着长平路改造工程的完成,完善了排水管网,新增了排水通道,片区内涝问题将得到初步改善。 金 凤 半 岛 片 区 外排内疏 11处易涝点整改已有9处取得初步成效 针对金凤半岛片区内涝原因,金平区首先全面开展片区内排水管网整改工作,实施雨污管道错混接改造及重大管道缺陷点位修复工程。 其中,金凤半岛红树湾片区错混接改造已全部完成,累计整改错混接点59处,新建污水管570米,雨水管381米,基本实现片区雨污各行其道,增强了雨水收集排放能力。 其次,金平区城管和住建部门协作打通片区内各主要道路雨水通道,将片区雨水全部接入金凤半岛环线明渠,并启用四千亩围强排泵站,确保涨潮和暴雨期间片区雨水能够顺畅排入大港河和西港河。 经过为期4个多月的攻坚整治,春节后的几次较强降水,金凤半岛红树湾片区均未出现长时间明显积水,内涝现象得到较好改善。 △金平区城市管理和综合执法局党组成员副局长孙尧杰接受采访 片区群众对内涝整治初步成效给予充分的肯定和支持。位于片区长贵西街的长安小学地势较低,以往一下大雨校门口就会积水两三天。 校门口的道路下水道重新修建并抬高路面后,今年的几场大雨过后积水很快就排干,学校的师生对这样的改变都十分高兴。 △汕头市长安小学办公室主任林惠明接受采访 汕 樟 路 片 区 重启梅溪河排水通道 针对汕樟路(金湖路-金凤路)积水点问题,市排水公司在两处缺乏雨水管道的路口易涝点新建了排水支管,将路面雨水引入汕樟路主排水箱涵,有效减少了路面积水情况的发生。 通过对片区排水通道的摸查,市排水公司重新修复启用了北华路末端排往梅溪河的涵闸,拆除溢流墙,重建闸室、闸板,由手动闸升级为电动控制闸,确保片区雨水顺畅排入梅溪河。 汕樟路片区另一条雨水排放通道通往龙湖沟,在金新北路设有4座涵闸。市排水公司也落实专人负责,确保在降雨期间及时启闭,保障片区排水通道通畅。 △汕头市城市排水有限公司涵闸泵站管理部经理林志强接受采访 老 城 区 片 区 月眉河下游泵站建成 华坞积水点整治初见成效 为解决老城区华坞片区长期内涝问题,去年7月份市城管局启动了月眉河增设泵站及华坞沟片区内涝治理工程,目前工程已基本完成。在疏通修复华坞路原有石方沟的基础上,工程增设直径1.2-2.2米排水干管,提升雨水排涝能力,并在雨水通道未端月眉河增设了一座泄流闸。 新建的月眉河大功率强排泵站将有效解决暴雨高潮位时内涝无法外排的问题,确保片区雨水在潮水顶托情况下仍然能够正常对外排放。 目前项目抓紧完成设备调试等收尾工作,计划下个月正式投入使用,今年雨季华坞片区积水问题有望得到较好缓解。 △月眉河增设泵站及华坞沟片区内涝治理工程 项目负责人周奕东接受采访 此外,金平区正在实施片区洗井洗管作业和管道清疏工作,进一步提高民族路与福平路交界、镇平国平路口2个易涝点位的整治效果。 其 他 片 区 多个易涝点整治措施已落实 三沟片区20个易涝点位已有17个整治初见成效,中心城区新河沟、星湖公园上游3条暗渠清污分流改造项目已完成约94.22%。管网缺陷和错混接修复改造(一期)项目工程争取5月底开工。 龙湖鸥汀片区已有4个易涝点位整治初见成效,龙湖区计划借助实施“四好农村路”鸥园线道路工程和兴安路(渔州路-龟桥)道路工程,解决鸥上小学、柳河路与泰山路交界、龟桥南路吉贝村、万吉南二街新一中公交站等另外5个易涝点积水问题。 经过近段时间的整治,北轴片区1个易涝点和辛厝寮沟片区2个易涝点均已初见成效。 东海岸新城新津片区2个积水点正在抓紧整治中。新增泰星路雨水管连接胜利围水闸的第二排水通道已经建成;中阳大道与津河路交叉口、阿里山路与汕台路交叉口排涝应急改造预计4月中旬完成;泰星路与泰山南路交叉口雨水通道应急建设项目已完成招标即将开工。 接下来,我市各级各部门将按照市委、市政府的决策要求,树牢以人民为中心的发展思想,坚持短期成效与长期目标相结合,标本兼治、科学治理、系统治理城市内涝问题,继续加大资金投入力度,推动中心城区涵闸改造提升,加快新建改建一批排涝泵站,推进暗渠清污分流工作,全面升级城市排水系统,构建高标准排水防涝体系,以实际行动和工作成效让人民群众切实感受到“看得见的平安,摸得着的幸福”。 来源:汕头橄榄台 编辑:钟夏汝 审核:许文生、吴玉莲 |

2014-06-23
2015-05-30
2015-03-20
2018-08-24
2015-03-20
